1.1工程概況
2.1. 煙囪彩繪施工內容:
2013 年 3 月 26 日新春采油廠確定的環保檢測系統增設內容及鍋爐出口煙道檢測采樣孔位置、數量要求,在北區注汽站已建煙囪 25m 高處設置鋼平臺,并在煙囪上設檢測孔;在 2 臺 48t/h 注汽鍋爐的出口煙道上安裝檢測采樣孔;根據自控專業要求,為環保局檢測設備預留電源
2.2. 主要工程量:
◆ 煙囪 25m 高處設置鋼平臺 1 座,煙囪鉆 DN80 孔洞 10 處( LX13027-CE01 );
◆ 2 臺 48t/h 注汽鍋爐出口煙道上安裝檢測采樣孔 16 個
3.2. 勞動力計劃
項目管理人員 7 人, 安裝一隊 12 人,防腐一隊 6 人,電氣隊 6 人
3.3. 材料、機具設備
序號 | 名 稱 | 單位 | 數量 |
1 | 35 噸吊車 | 臺 | 1 |
2 | 氧氣瓶 | 瓶 | 4 |
3 | 乙炔瓶 | 瓶 | 2 |
4 | 火焊割把 | 個 | 2 |
6 | 乙炔袋 | 根 | 2 |
7 | 氧氣表 | 塊 | 2 |
8 | 乙炔表 | 塊 | 2 |
9 | 警戒帶 | 米 | 200 |
10 | 施工車輛 ( 小型卡車 、 面包車 ) | 輛 | 2 |
11 | φ 48 腳手架管 | 米 | 1500 |
12 | 鋼卡扣 | 個 | 550 |
13 | 6m 長鋼跳板 | 塊 | 120 |
13 | 安全帶 | 套 | 20 |
14 | 水鉆(煙囪取樣孔打孔用) | 臺 | 1 |
4. 施工技術措施
4.1. 煙囪 25 米處增設鋼平臺
? 工程特點:屬高空作業,施工部位無著力點,施工難度大;
? 安裝措施:
1 )平臺鋼箍預制: -200 × 16 ,每圈長 15.6m ,共 2 圈;在地面預制,高空組裝;
2 )平臺支撐件預制(鋼構件 1 ,角鋼三角支撐),共 16 件;在地面預制,高空組裝;

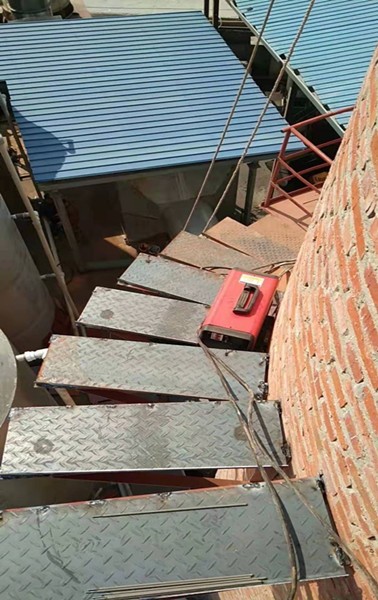

3 )平臺安裝,搭設腳手架,采用井字型腳手架分內外 2 層,內層采用 4m 長架桿,外層采用 6m 長架桿搭設,內外層間距為 1.2m ,立柱采用 6m 長架桿;每層各 6 根立柱,底部設掃地桿,按規定上下每層間距 1.5m ,所有連接采用鋼制卡扣,在 24m 處搭設施工操作平臺,用鋼跳板滿鋪,用 8# 鐵絲固定,周邊設攔腰桿見附圖 1 ;
